Фотографии о ходе строительства ЖК Свобода в Краснодаре за декабрь 2018 года.

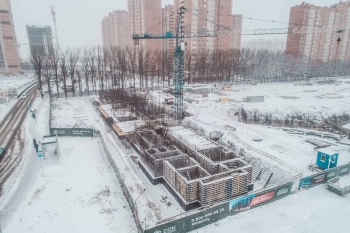

Бетонирование стен второго этажа – 60%.
БС1 – работы ведутся на 7 этаже. Бетонирование плиты перекрытия – 100%.
Кладка внутренних перегородок сан узлов 2 этажа – 100%, кладка наружных стен 2 этажа – 90%.
На БС2 работы ведутся на 6 этаже – бетонирование плиты перекрытия – 100%.
Кладка внутренних перегородок сан узлов 2 этажа – 100%, кладка наружных стен 2 этажа – 80%.
На БС3 на 7 этаже ведется армирование стен – 30%.
Кладка внутренних перегородок сан узлов 2 этажа – 100%.
На БС4 работы ведутся на 6 этаже – монтаж опалубки плиты перекрытия – 80%.
Кладка внутренних перегородок сан узлов 2 этажа – 100%.
БС1 – бетонирование стен цокольного этажа – 100%.
БС2 – армирование стен цокольного этажа – 50%.
БС1 – армирование стен 1 этажа – 85%.
БС2 – армирование стен 1 этажа – 100%.
БС3 – бетонирование стен 1 этажа – 30%.
БС1 – армирование стен цокольного этажа – 40%.
БС2 – армирование стен цокольного этажа – 95%.

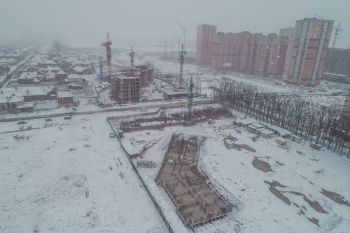

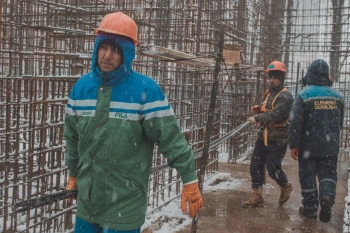

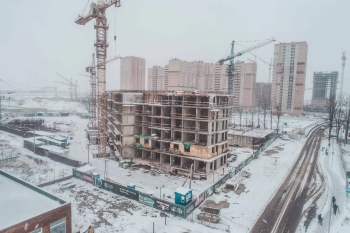

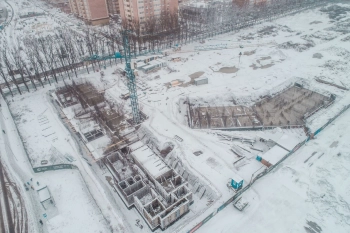

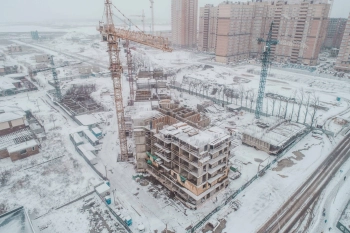

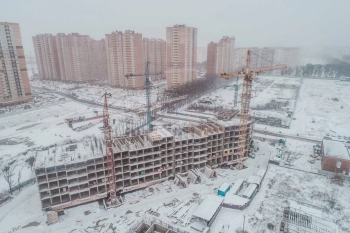

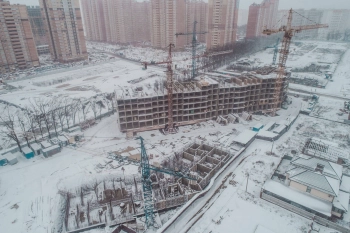

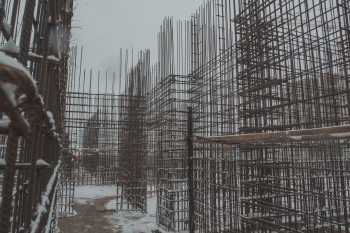

![Фотография](https://mainadmin.novostroyki.shop/media/imagemanager/13359_d52a691ff50e596e67a0b8e2417829dd.jpg)
![Фотография](https://mainadmin.novostroyki.shop/media/imagemanager/13360_18159eaba58f34c9435726066321ad83.jpg)
![Фотография](https://mainadmin.novostroyki.shop/media/imagemanager/13361_39c0013448932cb2a31d0926e7cac604.jpg)
![Фотография](https://mainadmin.novostroyki.shop/media/imagemanager/13362_d1bcbba9ee7287f1d73887da731b06a4.jpg)
![Фотография](https://mainadmin.novostroyki.shop/media/imagemanager/13363_442f8c94193f76219ded5a6015280d13.jpg)
![Фотография](https://mainadmin.novostroyki.shop/media/imagemanager/13364_cbe11645088cb2399faf62afe2351e19.jpg)
![Фотография](https://mainadmin.novostroyki.shop/media/imagemanager/13365_eb6dfe7aa9ed07291e7121adf420f46e.jpg)
![Фотография](https://mainadmin.novostroyki.shop/media/imagemanager/13366_0870c84837a024764297bc74a946e675.jpg)
![Фотография](https://mainadmin.novostroyki.shop/media/imagemanager/13367_83edf1ba6d0241aa528449335ff011c1.jpg)
