Отчет о строительстве ЖК «Крылья» за октябрь 2018г.

Фотографии и видеоотчет о ходе строительства ЖК Крылья в Краснодаре за октябрь 2018 года.

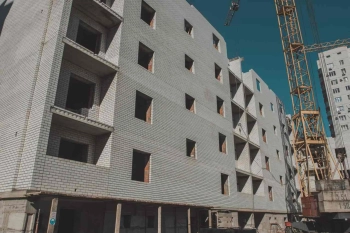

На БС1 работы производятся на 5 этаже – кладка облицовочным кирпичом наружных стен – 100%, внутренние стены – 95%. Монтаж плит перекрытия –70%.

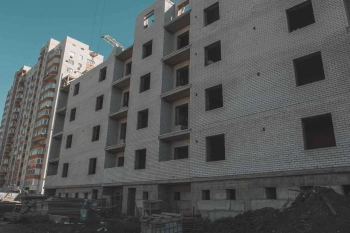

Электромонтажная разводка квартир с 1 по 4 этаж – 100%.

По БС2 работы проводятся на 5 этаже, начата кладка наружных стен – 60%, бетонирование внутренних стен – 10%, кладка несущих внутренних стен– 50%.

Электромонтажная разводка квартир с 1 по 4 этаж – 20%.

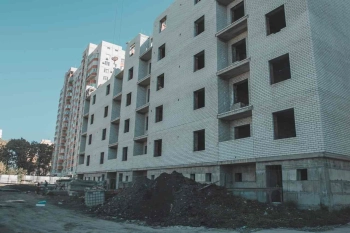

На БС3 работы ведутся на 4 этаже. Облицовка стен – 20%.

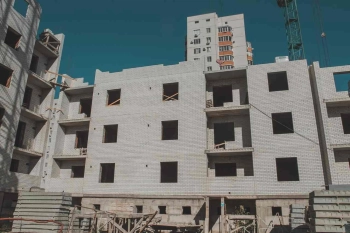

На БС4 выполнены наружные и внутренние стены на 95% на 3 этаже.

Армирование монолитного пояса – 75%.

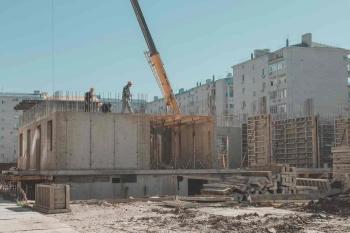

На БС5 фундамент готов на 100%.

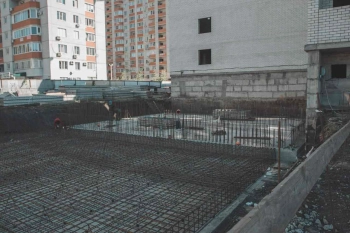

На БС6 (коммерческое помещение). Выполнена фундаментная плита. Армирование стен цокольного этажа – 5%.

На БС7 работы ведутся на 1 этаже, армирование плиты перекрытия – 100%.

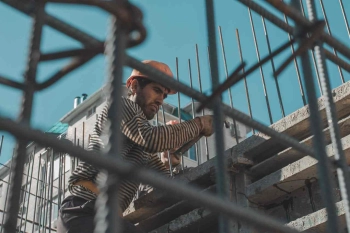

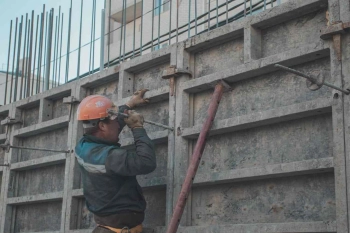

На БС8 бетонирование стен 1 этажа – 50%, армирование стен 1 этажа – 10%. Начат монтаж опалубки плиты перекрытия 1 этажа.
